墨西哥西北部的锡那罗亚州,被誉为“墨西哥的谷仓”。
如今,在这片以农业为主的土地上,静卧着一条银色“巨龙”——542座银色铁塔从旷野中拔地而起,牵起214.7公里高压银线,横贯农田、公路与村镇。

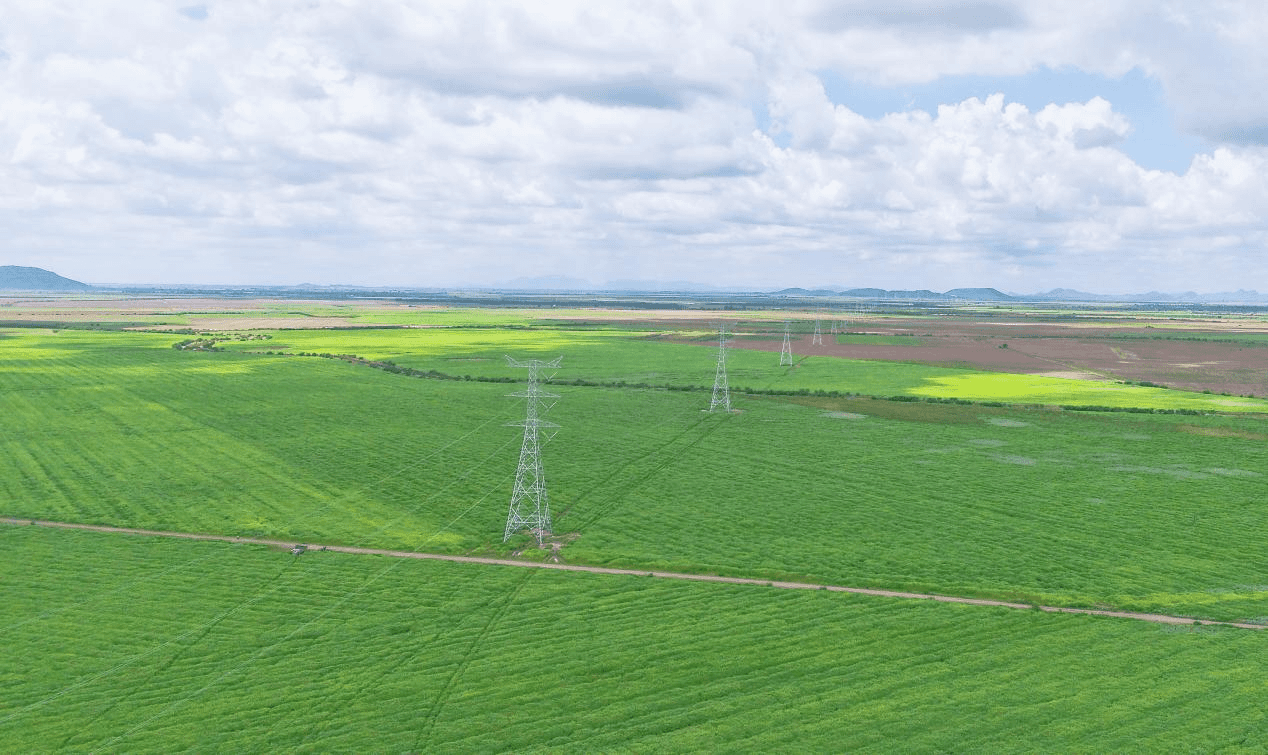

墨西哥I20二期1标段项目现场
这是由中国电建集团江西省电力建设有限公司承建的墨西哥I20二期1标段输变电工程。一群中国建设者以铁塔为笔、银线为墨,绘出跨越太平洋的“西”游记。
眼下,项目已成功送电,电流正通过条条银线注入墨西哥西北部电网,为当地带来源源不断的清洁动力。
谈及这个项目的艰辛历程,有讲不完的故事。
项目伊始,第一道坎不是技术的高精尖,而是标准的“水土不服”。项目验收执行当地标准体系,材料定义、工艺要求、验收规范等与国内差异显著。
为将当地标准转化为国内厂家能理解、能生产、能验收的数据,项目团队对数千页规范材料展开集中攻关。“过去都是设计单位和厂家对接,这次是项目部和厂家直接对接,光是生产确认单就和厂家签了73份,没有经过反复确定,不敢贸然让厂家生产。”项目经理程龙军说。
项目部组织中方和属地技术人员逐条翻译、比对、核验,将设计规范转化为清晰的生产依据。最终,厂家依据详细数据生产出符合验收标准的材料,为施工打下坚实基础。

墨西哥I20二期1标段升压站
不久后,铁塔基础施工中,“插入式角钢预埋件”成了新难题。该部件在当地很常见,但使用的传统固定方法相对简陋——两根角铁加花篮螺丝调节,下端铁丝固定,浇筑时容易因为松动而导致预埋件角度偏差,若稍有不慎,不仅返工代价极大,还会严重影响后续施工。
为克服这一难题,项目团队研发出“新型插入式角钢固定工具”,利用花篮螺丝原理做成可微调装置,效率显著提升,且全程未发生一例因位置偏差导致的返工。
“贵方在安全管理、工程质量与施工进度等方面均展现出优秀水平。”墨西哥I20项目全线总长600余公里,分三个标段。江西电建公司承建的1标段表现突出,赢得业主和当地政府的赞誉和充分肯定。
这份认可的背后,是一支平均年龄不到35岁的年轻团队,他们以“我能干、我要干”的劲头,交出了一份满意的履约答卷。2026年第一季度,该项目在公司33个在建项目的质量安全流动红旗评比中脱颖而出。
荣誉背后,非一日之功。
2026年初,铁塔供货厂家驻地代表因春节返乡,而项目现场急需加工一批缺件,项目部的3位年轻人主动挑起重担,赶在厂家人员离场前学习加工技艺,看图纸、切割、钻孔,靠自己加工了10余吨的缺件,保证了铁塔的完整性和验收通过。
如今,这条承载着中国智慧与责任担当的输电线路已开始为墨西哥西北部送电。该项目将有效优化当地电网结构、提升区域供电保障能力,也为江西电建公司深耕拉美市场积累了宝贵的项目经验。
