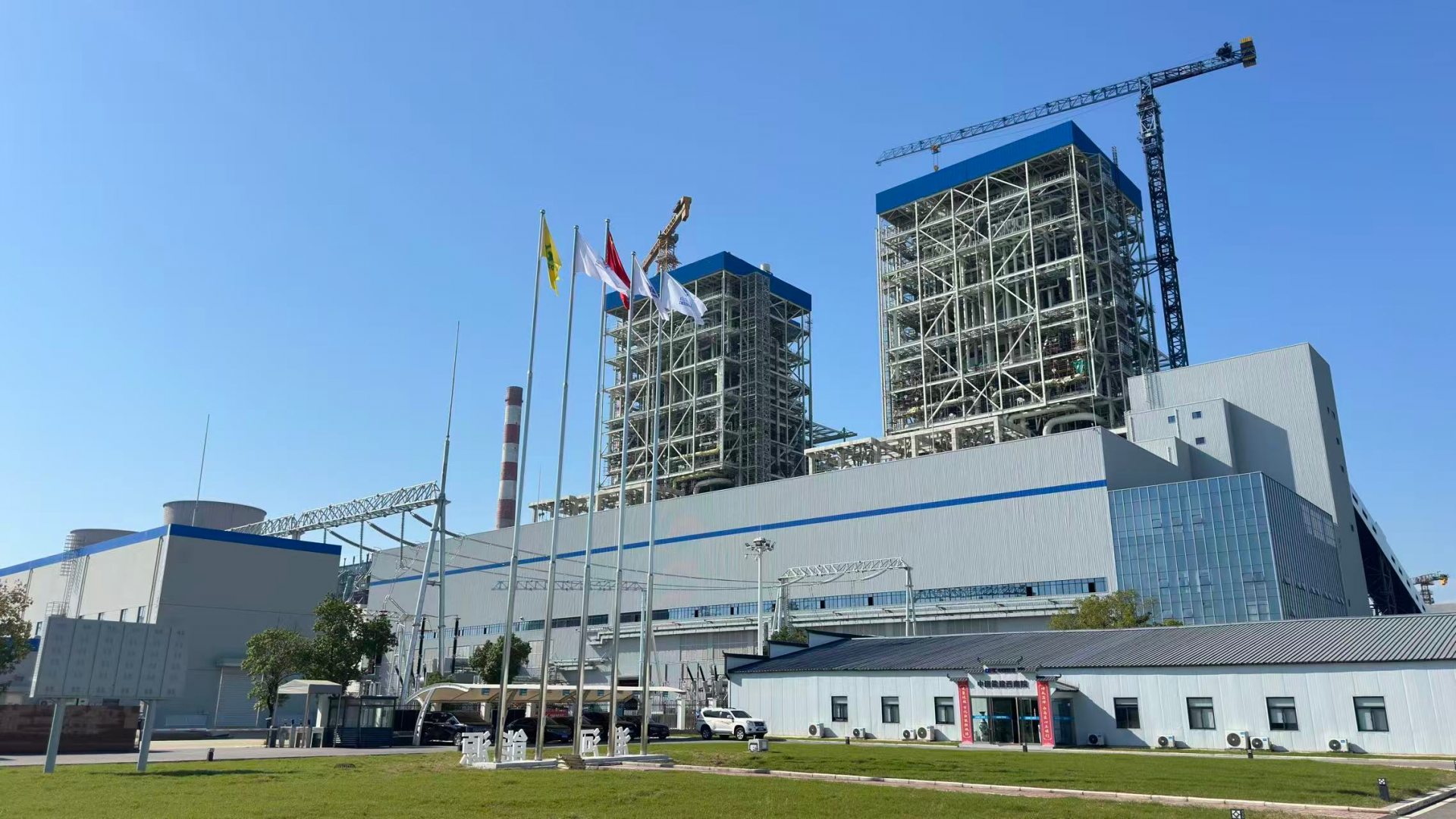

国庆期间,中国能建安徽电建二公司淮南洛河电厂四期项目8号机组建设工地没有停歇奋进的步伐,1200余名建设者奋战在现场,全力以赴向锅炉点火冲管目标冲刺。

在四期项目部,全体人员凝心聚力、各司其职,开启“白天驻场分专业调试、夜间加班闭环资料”的奋战模式。各专业一线人员每日深耕现场、排查隐患、调试设备、整改缺陷,夜间留守工位梳理台账、完善资料、核对数据,每日加班至晚间九点以后;质量部各专检跟进质量监督、资料核验、缺陷闭环;综合管理部兜底后勤保障、餐饮配送、现场服务。
针对多专业交叉作业面重叠、设备隐蔽缺陷排查难度大,各系统精细化调试与质量验收标准严格,加之昼夜连轴作业,工作强度大、资料整编工作量大、假期后勤保障压力突出等难题,项目部建立跨部门每日早班调试例会机制,错峰安排工序规避作业冲突,实行分区包干、逐点消缺,分类推进资料闭环,有效化解各类难点,保障各项工作有序落地。
受电缆到货滞后的影响,为保证“10.9”点火冲管节点目标按期完成,项目部果断决策、迅速行动,将电缆敷设人员从75人增加至105人,为攻坚注入强劲力量。面对秋分以来连绵不断的雨水,项目部分管领导带着电仪科所有管理人员每日盘点当天计划完成情况,制订次日施工计划,梳理施工过程中存在的问题,第一时间协调解决,保证了每天20公里电缆的敷设进度。在电缆到货滞后和连续下雨的恶劣条件下,完成冲管要用的1050公里电缆敷设量,为“10.9”点火冲管节点目标的顺利完成奠定了坚实基础。
锅炉科管理人员白天扎在现场,对锅炉本体、烟风系统、燃烧系统、煤粉系统、点火系统逐一排查校验,夜里回到工位整理调试记录、缺陷台账、试验报告。汽机科盯着汽轮发电机组和辅机设备,轴承温度、轴振参数、水油压参数、六管膨胀,逐项检验。电仪科工作任务更细,高低压配电设备、进线控制柜、仪表测点、DCS系统、联锁保护,逐一核查校准。国庆期间,热控校表室全员在岗,完成锅炉侧260个测点验收、汽机侧287个测点校验,以及近300台阀门调试。
8号锅炉调试阶段,动力场系统、辅汽吹扫、除灰除渣系统、AB等离子水泵、火检风机系统等连续完成调试、验收及试运全流程任务。锅炉科和电仪科采用并行穿插作业,目前等离子水泵6台设备全部试运完成。

针对全员在岗、每日加班至夜间九点的工作节奏,综合部专人负责统筹餐饮保障,精准统计每日在岗人数,配套服务前移,优质完成餐品配送,确保一线员工饭菜温热。兼顾员工调试期间任务重、身心调节需求,节日期间组织套圈、飞镖等趣味文体小活动,让连续多日高强度加班的员工放松身心,营造劳逸结合、团结活泼的攻坚氛围,进一步提振全员士气,凝聚团队向心力。
“国庆期间,我们重点攻坚系统调试和消缺,全力冲刺锅炉冲管关键节点,为后续工程推进奠定坚实基础,确保机组年内发电整体按期交付。”项目负责人张兆赏介绍道,团队将严把安全质量关口,抢抓施工黄金工期,推进项目建设提质提速,力争早日建成投用。(张晶晶)
