哈电机改造李家峡首台机组“全负荷稳定运行”

来源:哈电要闻 责任编辑:李清芬 2020-06-16 16:30:11

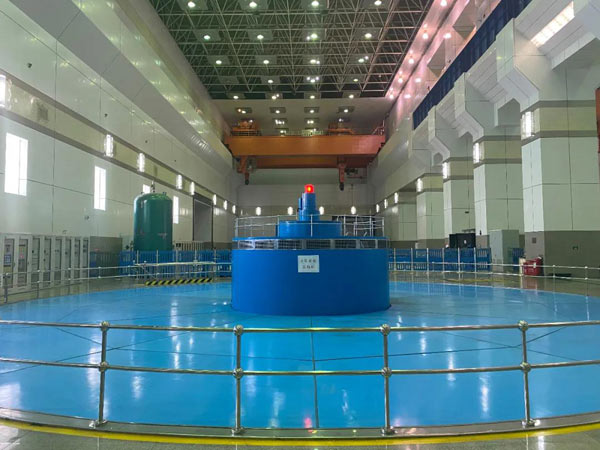

6月10日,哈电集团电机公司制造的李家峡水电站转轮改造工程首台机组(电站3号机)顺利并网归调,机组振动、摆度等各项关键参数指标都呈现出理想的状态。

开机试验阶段的初步结果表明,机组稳定性、效率、压力脉动等关键参数均大大优于改造前机组,初步实现了0~100%全负荷范围稳定运行的预期要求。

这是哈电电机继丰满重建项目连续4台“全负荷稳定运行”,直至迈入“5道时代”后,在改造机组“全负荷稳定运行”上实现的又一个突破。标志着李家峡机组向着高效、安全、稳定运行,充分发挥电网调峰调频作用又迈出了坚实的一步。

李家峡水电站位于青海省黄河干流,是西北电网中重要的调峰、调频电站。近年来,西北地区太阳能、风能发电高速发展,李家峡水电站承担的调峰任务更加突出。电站首台机组1997年并网投入运行以来,电站4台机组转轮叶片出现裂纹,日益严重影响电站的安全稳定运行。

为彻底解决转轮裂纹隐患,进一步适应西北电网“水光互补” “水风互补”的新趋势,2017年12月,国家电力投资集团公司开始实施李家峡水电站水轮机改造工程,邀请包括哈电电机在内的国内外各知名厂家参与竞标,进行转轮模型同台对比。

鉴于李家峡是我国唯一采用双排机布置运行的电站,也是国内首例提出改造机组“全范围运行”要求的电站,水力设计需要在解决转轮裂纹隐患的基础上,提高机组全负荷运行的稳定性,尤其是部分负荷稳定性,适应电站“抽风式”运行的需要,实现高效、稳定运行。

哈电电机把“稳定性”放在首位,针对李家峡电站运行特点及其转轮、导水机构、水导轴承等全套水轮机部件,进行了“量体裁衣”式的设计,转轮原型最高效率达到了96.3%,空化、压力脉动、飞逸转速均得到大幅提升。

在国际同台对比试验中,哈电电机转轮模型取得了技术最高分,得到了评标专家的一致认可;尤其在122~128米水头范围,转轮综合指标达到了该水头段“全范围运行”的世界领先水平。最终,凭借出色的技术参数与优异的同台对比表现,哈电电机成功中标水轮机改造项目。

2020年1月17日,李家峡水轮机改造工程首台机转轮研制成功,并顺利通过项目业主验收,标志着哈电电机在黄河流域改造的首个非哈电生产的机组取得了阶段性胜利。

自2019年10月30日开工,至2020年6月10日并网,李家峡水电站3号水轮机转轮改造工程历时231天。今年,突发的疫情使现场进度计划被打乱,但按照黄河公司防汛要求,机组于6月初并网发电的节点目标无法推后。

在这样严峻的形势下,哈电电机领导高度重视,市场部、项目管理部积极协调公司各部门及分包单位。在做好疫情防控工作的同时,根据现场实际进度,合理并及时组织设备生产及发运,满足了现场安装需求。安装调试过程,哈电电机领导随时跟进了解现场动态,并给出指导性意见。

在电站业主和参建各方的共同努力下,圆满实现了各项预期目标,为后续电站的改造积累了良好的经验和技术储备。

点击阅读原文

相关推荐
“职”等你来 哈电集团阀门公司公开招聘经理层成员

哈尔滨电气集团有限公司(以下简称“哈电集团”)是在原哈尔滨“三大动力厂”(电机厂、锅炉厂、汽轮机厂)基础上组建而成的我国最早的发电设备研制基地,也是中央管理的关系国家安全和国民经济命脉的国有重要骨干企业。

哈电集团正式签订巴基斯坦塔贝拉五期水电扩建项目机电总承包合同

当地时间6月25日14时,哈电集团国际公司与巴基斯坦水电发展总署(WAPDA)在拉合尔签订了巴基斯坦塔贝拉(Tarbela)五期3×470MW水电项目机电总承包合同。

厄瓜多尔3X90MW美纳斯水电项目实现整体最终移交

厄瓜多尔当地时间4月8日上午10点,哈电国际与美纳斯水电项目业主CELEC SUR 正式签署了厄瓜多尔3X90MW美纳斯水电项目整体最终移交纪要(FAC),意味着美纳斯项目已完成项目整体移交。
