中老500千伏联网工程(国内段)启动验收

来源:云南日报 责任编辑:唐云 2026-01-14 17:36:41

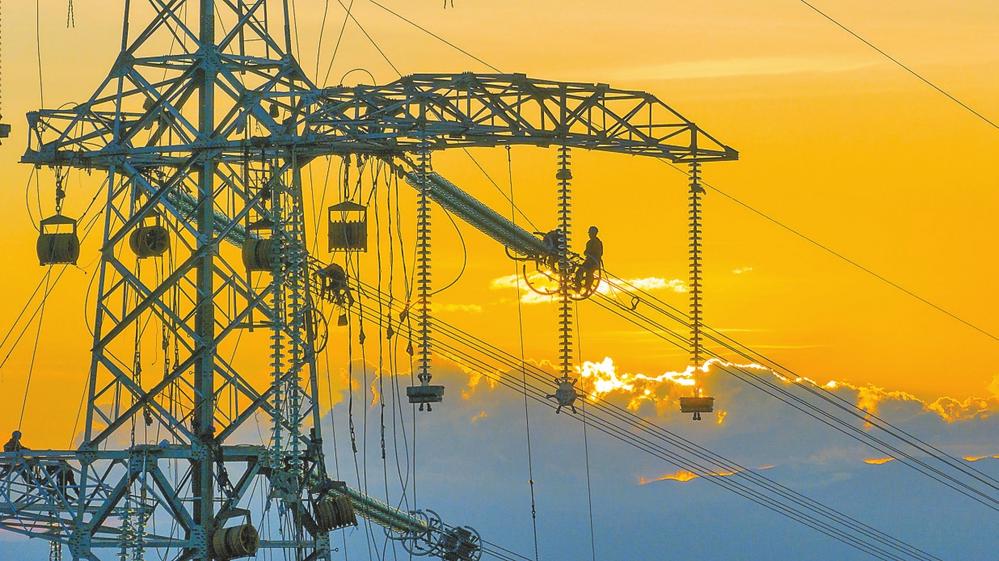

工程国内段工程人员开展N41号塔紧线作业。 云南日报通讯员 张强 摄

近日,中老500千伏联网工程(国内段)验收启动会举行,标志着这一跨境能源合作工程从建设迈向投运的关键节点。

启动会上,云南电网公司建设分公司、云南送变电工程公司、云南电力建设监理咨询有限公司等单位分别介绍了工程建设、施工自检、监理预检及设计工作开展情况,西双版纳供电局就生产准备工作作了详细说明。验收专家组代表现场表态,将秉持科学严谨、客观公正的原则,严格依据标准规范开展验收工作。

截至目前,国内段线路工程基础浇筑完成100%,杆塔组立完成99%,架线完成82.7%,计划1月底全线贯通;变电工程土建施工完成80%,电气施工完成10%,预计4月完成安装调试。验收工作将分两阶段推进,春节前完成第一阶段验收,4月中旬前完成全部验收任务。(记者 段晓瑞)

(原标题:中老500千伏联网工程(国内段)启动验收)
