新华丝路首页
一带一路国家级信息服务平台

白鹤滩水电站5号机组试运行 首开世界百万千瓦水电5“道”时代

来源:中国新闻网 责任编辑:黄秀环 2022-05-30 16:40:59

27日,记者从中国水利水电第四工程局有限公司(以下简称“水电四局”)获悉,27日上午10点15分,由水电四局承建的白鹤滩水电站5号机组完成并网前全部试验,进入72小时试运行阶段。带负荷试验表明,5号机组3部轴承振摆均在5“道”(50微米)以内,意味着白鹤滩水电站5号机成为世界上第一个轴承振摆低于5“道”的百万千瓦水电机组。

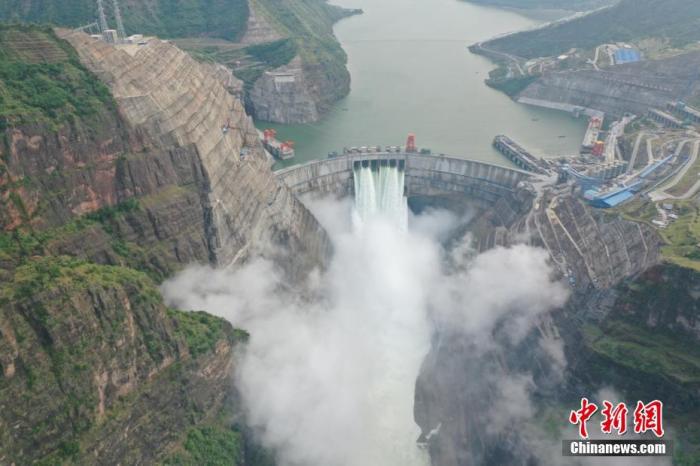

5月27日,记者从中国水利水电第四工程局有限公司(以下简称“水电四局”)获悉,当日上午10点15分,由水电四局承建的白鹤滩水电站5号机组完成并网前全部试验,进入72小时试运行阶段。带负荷试验表明,5号机组3部轴承振摆均在5“道”(50微米)以内,意味着白鹤滩水电站5号机组成为世界上第一个轴承振摆低于5“道”的百万千瓦水电机组。资料图为云南省与四川省交界处金沙江上游白鹤滩水电站全景。中新社发  水电四局  供图

据介绍,“道”是衡量水电机组运行稳定性的重要参数,1“道”为10微米,以往世界上百万千瓦水电机组轴承振摆从未低于5“道”。白鹤滩左岸电站5号机组高50余米,重8000多吨,相当于埃菲尔铁塔的重量,主要由转轮、定子、转子、主轴、上下机架等部件构成,其中,仅仅一个转子的重量便达到2000吨,零部件更是多达上万个。

“将如此多的零部件组装在一起,并以每分钟111.1转的速度高速旋转,在上导、下导、水导三个部位产生足以忽略(不超过50微米)的细微振动,不仅要求精密的制造技术,更依赖于严苛的安装质量。”白鹤滩机电安装工程项目部项目经理刘永生说。

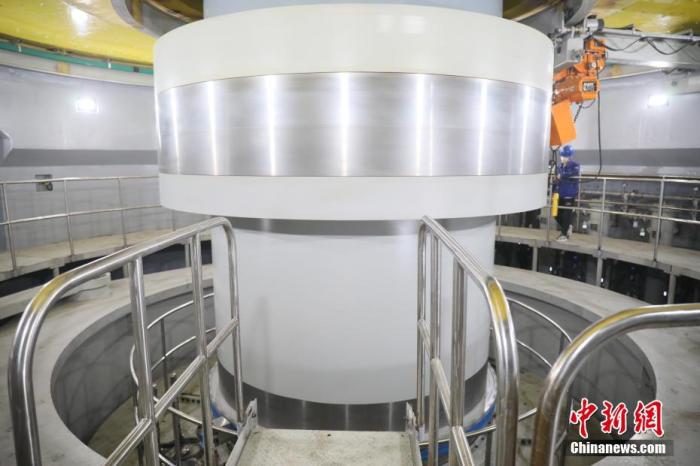

资料图为云南省与四川省交界处金沙江上游白鹤滩水电站5号机组内部。中新社发  水电四局  供图

在1至4号机组全部满足百万千瓦水电机组精品标准的安装经验基础之上,水电四局白鹤滩机电安装工程项目部认真归纳总结经验,全面梳理百万千瓦水电机组安装过程中遇到的问题和难题,找出影响或可能影响机组安装质量的工序或环节,并进一步优化改进施工工艺和操作方法,以“量”的大幅增加促进“质”的微小提升,最终带负荷试验表明,5号机组3部轴承振摆均在5“道”(50微米)以内。

据记者了解,白鹤滩左岸电站5号机组于2021年6月17日进入总装阶段,2021年10月8日全部完成总装进入机组调试阶段,2022年5月15日启动并网试验,11项涉网试验均一次性顺利通过。

5月27日,云南省与四川省交界处金沙江上游白鹤滩水电站机电安装工程项目部工作人员正在调试5号机组。 中新社发 水电四局  供图

目前,已经开始的72小时试运行是针对机组机械和电气部分的连续运行可靠性而开展的考核性试验,其目的是确认机组是否能够安全、正常地连续运行,是机组正式进入商业运行前的最后一项程序。

5号机组72小时试运行完成后,将移交白鹤滩水电厂管理正式进入商业运行。届时,白鹤滩水电站将共有8台百万千瓦水轮发电机组投产发电(其中左岸5台),投产发电机组正式过半。

白鹤滩水电站位于四川省宁南县和云南省巧家县交界处的金沙江上,共装有16台单机容量百万千瓦水轮发电机组,总装机容量1600万千瓦,是当前世界在建规模最大、单机容量最大的水电工程,多项技术指标位居世界前列,综合难度世界第一,代表着目前世界水电站建设的最高水准。

相关推荐
白鹤滩水电站累计生产清洁电能突破600亿千瓦时

2月2日,从三峡集团获悉,截至1月28日,世界第二大水电站白鹤滩水电站累计生产清洁电能突破600亿千瓦时,相当于节约标准煤1809万吨,减排二氧化碳4968万吨。

白鹤滩“西电东送”大动脉全部竣工投产

白鹤滩—浙江±800千伏特高压直流输电工程30日竣工投产,标志着白鹤滩水电站电力外送通道工程全部竣工投产。

白鹤滩水电站全部机组投产发电 哈电装备助力世界最大清洁能源走廊全面建成

12月20日,由哈电集团电机公司研制的金沙江白鹤滩水电站最后一台机组高质量投入商业运行,标志着世界单机容量最大、在建规模世界第一、装机规模全球第二大的金沙江白鹤滩水电站全部机组投产发电。
